特级毛片爽WWW免费版,97久久精品人人澡人人爽,第一章少妇初尝云雨69章,荫蒂添的好舒服视频囗交

全國服務熱線15166998799

山東德旭達土工材料有限公司銷售各種規格:

當前位置:首頁 > 公司動態

公司動態

比較專業的膨潤土防水毯鋪設工藝

發布時間:2020-06-22 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:

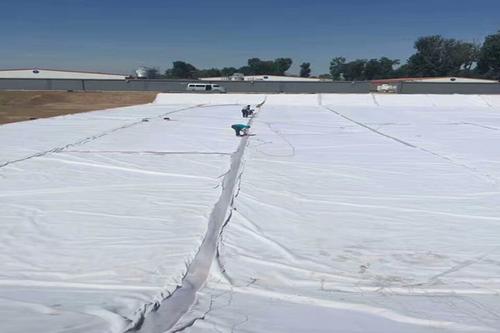

本文主要專業的介紹膨潤土防水毯的鋪設工藝,施工工序為:混凝土墊層施工、鋪設防水毯、固定、密封、檢查、修補破損處膨潤土防水毯。
首先,應根據混凝土墊層的澆筑順序、分塊面積,做出膨潤土防水毯鋪設順序和下料計劃;然后對防水毯進行進場檢查驗收,檢查其尺寸、外觀質量,要求材料供應商提供出廠合格證、現場送檢復試,確認合格后方可使用。檢查膨潤土防水毯的外觀質量時,記錄發現的機械損壞和生產創傷、孔洞等材料缺陷,便于在鋪設施工期間及時處理。最后清理好施工現場,不得有雜物、明流水和積水。膨潤土防水毯的鋪設施工應盡量在無雨天氣下進行,如遇下大雨時不宜施工。
覆膜膨潤土復合防水墊兩邊的土工織物分別為覆膜無紡布和編織布,鋪設時覆膜無紡布應對著迎水面,即底板施工時覆膜無紡布朝下。
鋪設膨潤土防水毯時,毯和毯之間的橫縱接縫應錯開,不宜形成“十字形”接縫。搭接面不宜有砂土、積水等影響質量的雜質存在。
防水毯幅寬1.2~6m,長度可達60m鋪設施工前,可根據下料計劃定制不同幅寬及長度的防水毯,鋪設可使用搭接的方法進行施工,平面搭接尺寸≥100mm,立面防水毯搭接≥200mm,立面防水毯與其他防水材料搭接≥300mm。搭接處2層重疊之間0.5kg/m的用量,均勻撒上膨潤土粉,并用膨潤土密封膏密封。

接縫采用水泥釘進行固定,水泥釘長27~40mm,搭接縫處釘子固定間距300mm,一般處5OOmm,梅花形布置。防水毯無法一次性鋪設完成,則先施工的一段應預留≥50cm的膨潤土防水毯,端頭用膠帶進行臨時密封,防止雜物進入,下一段防水毯鋪設時,增加搭接尺寸至250mm。當膨潤土防水毯鋪設至圍護邊時,應做收頭處理。在收頭部位增設1道膨潤土二次防水加強層,并用水泥釘固定,水泥釘間距30cm,膨潤土防水漿封口。

比較專業的膨潤土防水毯鋪設工藝

比較專業的膨潤土防水毯鋪設工藝
新聞資訊

咨詢熱線15166998799
